5-1/2”套管井水力喷射拖动压裂管柱

  5-1/2”套管井水力喷射拖动压裂管柱

  一、用途及应用范围

  该管柱实现5-1/2”套管油气井(直井和水平井)拖动喷砂压裂等施工。

  二、结构

  管柱(自下而上)由引鞋+筛管+单流阀+扶正器+K344封隔器+喷枪+扶正器+水力锚

  三、工作原理

  该管柱依靠拖动改变目的段的位置进行逐段压裂。管柱下到位置,由油管注入携砂液进行射孔,当施工排量达到射孔设计排量时,携砂液在喷嘴的节流作用下产生高速射流将地层射开。射孔完成后,由油管向地层注入压裂液基液,环空挤入携砂液进行压裂施工。每层压裂完成后关井一段时间实现压力扩散与闭合裂缝,然后拖动管柱进行下一层段的施工。

  四、主要技术参数

  地面泵压:40-90MPa;

  排量:2.0-3.4m3/min;

  施工层段数:1-5段;

  单层加砂量:15-55m3。

  五、技术优势

  射孔-压裂联作,简化了射孔后压裂管柱的工序;

  降低地层破裂压力,有助于裂缝的形成和延伸;

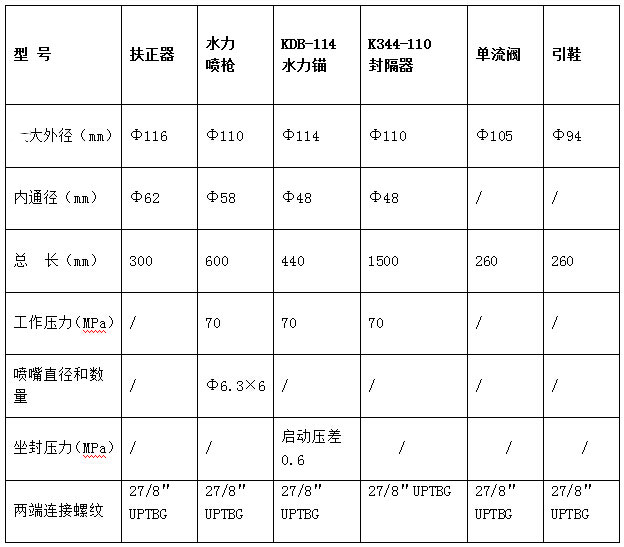

  ​六、主要工具技术参数
  七、说明及要求

  7.1、下井各项工具在地面认真检查,合格后方可下井;

  1)开箱检查合格证,出厂超过半年的产品建议不用;

  2)检查紧固水力锚、喷枪上的固定螺钉和剪钉;

  7.2、入井液体、材料、管柱、工具等应清洁干净,符合质量标准;

  7.3、下井管柱认真检查、丈量准确,要求油管质量合格,抗内压值不低于70MPa。变换接头强度要求合格,丝扣涂密封脂上紧,保证不刺不漏不断脱;

  7.4、下管柱时,操作应平稳,严禁猛提猛放,严禁顿钻、溜钻,下入速度不得大于25根/小时(如出现中途遇阻现象,加压不允许超过50kN,上提管柱2m以上重新下入);

  7.5、要安装灵敏可靠的指重表或拉力计;

  7.6、下井管柱要求丈量准确,确保喷枪下入位置准确。

  7.7、加砂压裂过程要求平稳操作,严格控制砂比,防止砂堵现象发生,控制施工压力不得超过70MPa;

  7.8、压裂时加完砂后,要求顶替到位。
